Quando o atraso aparece no cronograma, a conversa difícil com o cliente ou diretor já está marcada. As equipes subsequentes já foram impactadas. A janela de correção fechou semanas atrás.
O problema não é falta de controle. É que o instrumento notifica o atraso depois que ele virou fato. Este conteúdo mostra onde o sinal de alerta aparece antes, e como lê-lo.
O que você vai ver neste conteúdo
O cronograma como diagnóstico tardio
Um exame que detecta a doença no estágio avançado está tecnicamente correto. O problema é o que se pode fazer com a informação naquele momento.
O cronograma convencional funciona assim para o atraso: ele registra que uma barra ultrapassou a data planejada. O registro é preciso. Mas quando essa barra ultrapassa a data, o ritmo da equipe já caiu há semanas. O atraso se acumulou silenciosamente enquanto o instrumento mostrava a atividade ainda dentro do prazo.
O sinal de que o atraso estava a caminho existia. Estava na velocidade com que a equipe avançava entre localizações, não na data de término da barra.

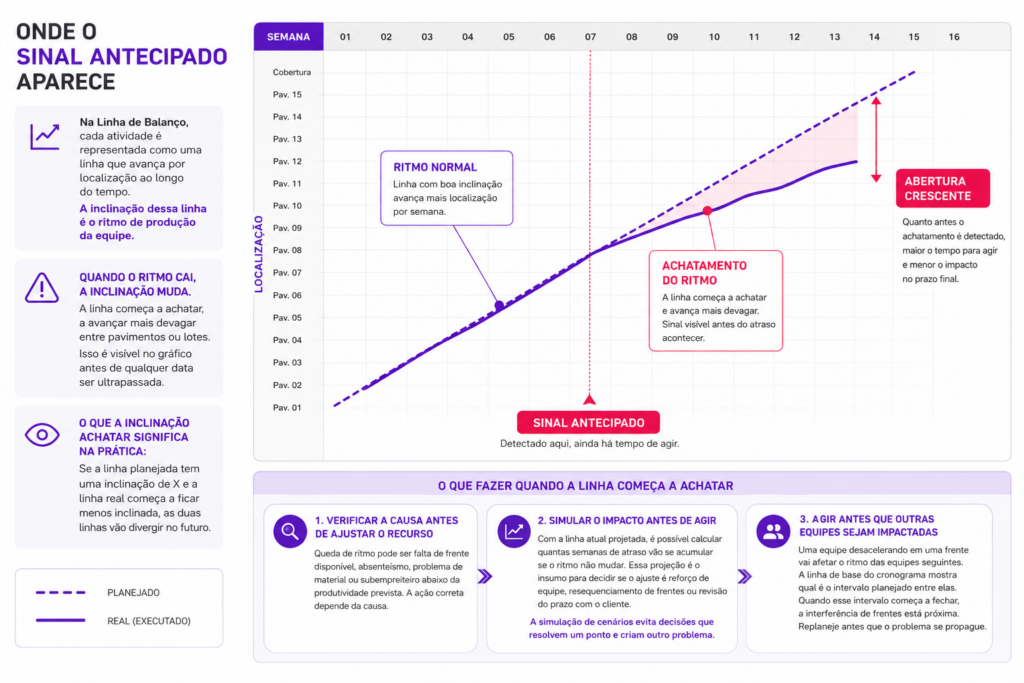

Onde o sinal antecipado aparece
Na Linha de Balanço, cada atividade é representada como uma linha que avança por localização ao longo do tempo. A inclinação dessa linha é o ritmo de produção da equipe.
Quando o ritmo cai, a inclinação muda. A linha começa a achatar, a avançar mais devagar entre pavimentos ou lotes. Isso é visível no gráfico antes de qualquer data ser ultrapassada.

O que a inclinação achatar significa na prática:
Se a linha planejada de uma atividade tem uma inclinação de X e a linha real começa a ficar menos inclinada, as duas linhas vão divergir no futuro. No gráfico, isso aparece como uma abertura crescente entre a linha planejada e a linha executada. No canteiro, isso é uma equipe perdendo velocidade. Na data de entrega, isso é atraso.
A diferença é que na LOB esse sinal aparece enquanto ainda há tempo de agir.
O que fazer quando a linha começa a achatar
Detectar o achatamento é a metade do trabalho. A outra metade é decidir com rapidez.
- Verificar a causa antes de ajustar o recurso. Queda de ritmo pode ser falta de frente disponível, absenteísmo, problema de material ou subempreiteiro abaixo da produtividade prevista. A ação correta depende da causa.
- Simular o impacto antes de agir. Com a linha atual projetada, é possível calcular quantas semanas de atraso vão se acumular se o ritmo não mudar. Essa projeção é o insumo para decidir se o ajuste é reforço de equipe, resequenciamento de frentes ou revisão do prazo com o cliente. A simulação de cenários nesse momento evita decisões de correção que resolvem um ponto e criam outro problema mais adiante.
- Agir antes que outras equipes sejam impactadas. Uma equipe desacelerando em uma frente vai afetar o ritmo das equipes seguintes. A linha de base do cronograma mostra qual é o intervalo planejado entre elas. Quando esse intervalo começa a fechar, a interferência de frentes está próxima, e o replanejamento de obra precisa acontecer antes que a equipe seguinte chegue à mesma localização.
O que separa quem detecta antes de quem detecta depois
Não é o volume de informação. É o tipo de informação monitorada. Quem monitora apenas datas de início e fim descobre o atraso quando a barra é ultrapassada. Quem monitora a inclinação das linhas na LOB descobre o atraso quando o ritmo começa a cair, e ainda tem tempo de fazer algo a respeito.
A análise de valor agregado oferece outra camada nessa direção ao cruzar avanço físico com custo real. A LOB é o instrumento mais direto para detectar queda de ritmo em obras repetitivas antes que ela se materialize em data ultrapassada.
Veja o atraso antes que ele apareça no cronograma
O cronograma que notifica o atraso depois que ele aconteceu cumpre sua função de registro, mas não de gestão. Gestão de prazo real é a capacidade de identificar que o ritmo de uma equipe caiu antes que qualquer data seja ultrapassada, simular o impacto desse desvio sobre as frentes seguintes e tomar a decisão de correção enquanto ainda há margem para isso.
Esse é o ponto em que o instrumento de planejamento faz diferença prática. Não no relatório semanal, não na reunião de alinhamento, mas no momento em que uma linha começa a achatar e alguém consegue ver isso antes de o canteiro sentir.
A Prevision foi construída para esse tipo de controle: visualização de ritmo por frente em tempo real, comparação com a linha de base planejada e simulação de cenários de correção antes de a decisão ser tomada sob pressão. O atraso que você ainda pode evitar está visível agora, se você souber onde olhar.
Conheça a Prevision e veja o ritmo de cada frente antes que o atraso vire fato.
Engenheira Civil formada pela Universidade Federal de Santa Catarina, possui MBA em gerenciamento de obras e é apaixonada por tecnologia e planejamento de obras. Trabalhou durante 6 anos em obras residenciais e comerciais com planejamento e acompanhamento de custos. Atua como gerente executiva de Produto Prevision, solução do Ecossistema Sienge. Com mais de 10 anos de atuação no setor da construção civil, tem como missão impactar positivamente o setor através da tecnologia para gestão de obras.
