• A Linha de Balanço é uma técnica de planejamento e controle de prazo para obras com padrões de repetição de serviços
  • Ela organiza e planeja os locais da obra no tempo, favorecendo projetos com serviços repetitivos
  • Permite uma visão ampla e simples do que está sendo realizado e do que ainda precisa ser executado
  • Baseada em princípios do Lean Construction, oferece informações para melhorar a produtividade e qualidade das tarefas
  • Facilita a comunicação no canteiro de obras e o planejamento, economizando recursos e tempo
  • Permite visualizar o fluxo de trabalho do projeto e controlar o andamento das atividades
  • Facilita a troca de informações, o controle do projeto e a visualização dos serviços concluídos
  • Permite identificar interferências e otimizar o tempo de trabalho das equipes
  • Pode ser aplicada com um cronograma, ferramentas adequadas e atualização constante
  • Ferramentas como a Prevision facilitam a aplicação da Linha de Balanço, oferecendo agilidade e previsibilidade
  • O uso da Linha de Balanço melhora os processos, evita falhas e atrasos, e aumenta a vantagem competitiva no mercado.

A Linha de Balanço é uma técnica de planejamento e controle de prazo, que tem como princípio organizar e planejar os locais da obra no tempo, favorecendo obras que têm padrões de repetição de serviços

Já ouviu falar em Linha de Balanço? Essa técnica é muito utilizada para facilitar a visualização dos estágios de uma obra e de que forma eles conversam entre si.

Para construtoras e profissionais de engenharia que não fazem uso de ferramentas adequadas, o planejamento de obras pode ser desafiador. No mercado, existem algumas soluções que podem ser aproveitadas, mas muitas delas são complexas e não proporcionam o controle e visibilidade necessários para o projeto.

Uma boa alternativa, que permite visão ampla e simples do que está sendo realizado e o que ainda precisa ser executado, é fazer um balanceamento de linha, utilizando uma Linha de Balanço (LOB). A Linha de Balanço é uma técnica de planejamento e controle de prazo que tem como princípio organizar e planejar os locais da obra no tempo, favorecendo projetos cujos serviços têm um padrão de repetição.

Tendo como base alguns dos princípios do Lean Construction, ela entrega informações que podem ser usadas para melhorar a produtividade e qualidade das tarefas nos canteiros.

Entender como esse recurso funciona e os benefícios que oferece permite que os gestores consigam ter ganhos significativos através da ferramenta. Veja, a seguir, como aplicar e aproveitar a Linha de Balanço em suas obras.

CONHEÇA A PREVISION: Plataforma especialista em planejamento de obras Lean, em Linha de Balanço!

O que é a Linha de Balanço?

A Linha de Balanço é um processo de controle de planejamento que foi criado pela Goodyear na década de 1940. Desde então, vem sendo amplamente utilizada na Construção Civil, principalmente em projetos que possuem padrão de repetição, como prédios ou loteamentos.

Apesar de ser anterior à Lean Construction, a Linha de Balanço (LOB) engloba alguns de seus princípios de construção enxuta e padronizada, como a produção contínua, a eliminação de folgas e sistema just-in-time.

Também chamada de balanceamento em linha, consiste em um planejamento em que os locais da obra — como pavimentos, lotes, casas e trechos — são dispostos no eixo Y, enquanto o calendário segue no eixo X.

As atividades ou serviços que serão realizados ficam na junção dos dois, formando um gráfico com diversas retas. Além das linhas, o planejamento pode ser visualizado também como um conjunto de blocos, em que a espessura equivale à duração da atividade.

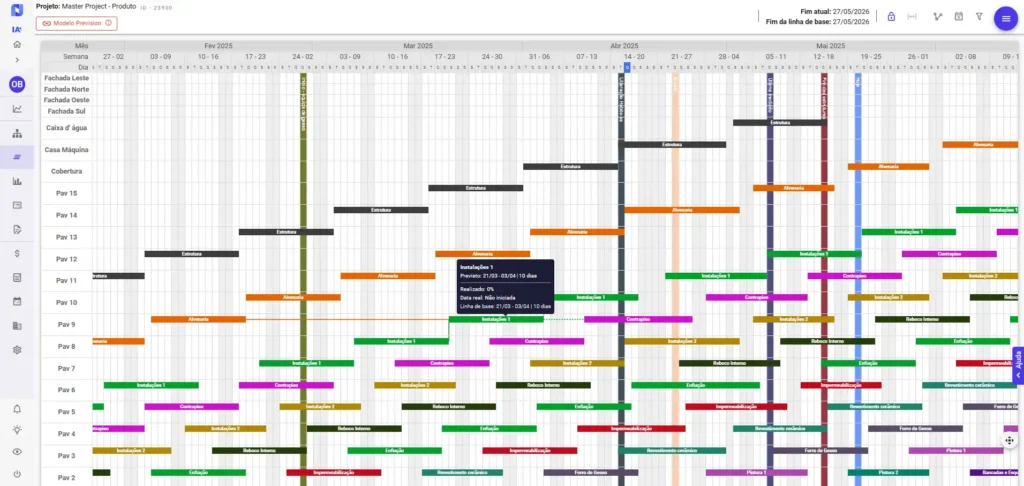

Imagem de um cronograma de projeto com diversas linhas de tarefas coloridas, incluindo uma linha de balanço destacada, facilitando o gerenciamento de projetos.
Exemplo: visualização do planejamento em Linha de Balanço na Prevision

Dessa maneira, o planejamento da linha de balanço é feito com atividades que tenham padrão de repetição, ou seja, quando o mesmo serviço é executado em diversos andares ou unidades. A inclinação da reta ou do conjunto de blocos fornece a produtividade de cada equipe por atividade.

Mas por que a Linha de Balanço é ideal para obras com padrão de repetição?

Já mencionamos que projetos que seguem um padrão de repetição, como edificações, rodovias, túneis, condomínios horizontais ou loteamentos, são favorecidos pela Linha de Balanço e tendem a atingir resultados superiores. Mas por que isso acontece?

O motivo é muito simples, na verdade. Com a visualização gráfica que a técnica oferece, fica mais fácil entender a sequência lógica de execução dos serviços e o ritmo de produção, determinado pela inclinação das linhas de cada atividade. Esse controle permite identificar rapidamente se o andamento está dentro do esperado ou se ajustes precisam ser feitos.

Por meio da Linha de Balanço, gestores e engenheiros conseguem visualizar de forma clara onde cada equipe deve atuar e o que precisa ser feito em cada etapa, reduzindo gargalos e evitando períodos de ociosidade.

Além disso, essa previsibilidade favorece o remanejamento de recursos. Dados e informações atualizadas sobre o que está programado para cada pacote de serviço e sobre a produtividade da equipe determinam qual a demanda de mão de obra necessária para executar o projeto dentro do prazo esperado. Mas não para por aí.

Outro ponto forte é a simplicidade de interpretação do cronograma. Mesmo quem não participa diretamente do planejamento consegue compreender o andamento do projeto, fortalecendo a comunicação entre escritório e canteiro.

Com essa organização, as equipes mantêm um fluxo contínuo e coordenado, resultando em menos atrasos e desperdícios, ganhos de produtividade, qualidade e previsibilidade na entrega. Esses fatores são essenciais para obras repetitivas que exigem alto nível de eficiência.

⮕ BAIXE GRÁTIS: Kit Linha de Balanço na obra: da teoria à pratica [com ebook, workshop e planilha editável]

Vantagens de usar a Linha de Balanço

Um dos maiores benefícios da Linha de Balanço é permitir a visualização do fluxo de trabalho do projeto, facilitando o planejamento da continuidade das atividades. Desse modo, é possível entender como está o aproveitamento das equipes e o ritmo de produção.

Outras vantagens são percebidas ao usar esta técnica. Veja quais são as principais:

  • Facilita a troca de informações entre os gestores e a mão de obra do canteiro: na prática, torna a comunicação mais eficiente, pois todos conseguem entender de forma fácil o cronograma e o que precisam realizar em cada etapa, democratizando a informação;
  • Proporciona maior controle do andamento do projeto e do ritmo com que as atividades são executadas: isso permite que se consiga implementar soluções para aumentar a produtividade, sempre que for necessário. Além disso, favorece a identificação de oportunidades de otimização do tempo de trabalho das equipes em obras, evitando períodos de ociosidade e interrupções na produção;
  • Permite a visualização total dos serviços: tanto dos que estão adiantados, quanto dos atrasos no cronograma. Ainda oferece uma visualização dos recursos operacionais que podem ser descartados ou realocados em outras obras;
  • Mostra quais unidades foram concluídas, bem como as atividades e seus grupos de trabalho: essas informações oferecem maior controle com relação ao prazo de entrega final;
  • Evidencia as interferências: ajudando no entendimento do que pode prejudicar o planejamento de execução e afetar a entrega no prazo definido.

Como resultado, há uma melhor comunicação no canteiro de obras e no planejamento, além de economia de recursos, uma vez que com o maior entendimento dos envolvidos, o trabalho é executado de maneira mais eficaz.

Há também uma economia de tempo. Afinal, as equipes não ficam ociosas e podem agilizar outros aspectos da obra, colaborando para que a conclusão seja feita no prazo estimado.

Linha de Balanço como alternativa ao MS Project

No planejamento de obras, o Microsoft Project (que utiliza a metodologia de Gantt) é uma ferramenta amplamente conhecida. No entanto, nem sempre é a opção mais eficiente para todos os tipos de projeto

Obras com padrão de repetição, como as que vimos anteriormente, demandam uma abordagem mais visual, orientada por fluxo contínuo e fácil de atualizar. Nesse cenário, a Linha de Balanço se destaca como alternativa mais estratégica.

A seguir, entenda os cenários ideais para cada ferramenta.

Quando usar o Gantt

O gráfico de Gantt, base do MS Project, organiza tarefas em uma linha do tempo, definindo duração, dependências e responsáveis. Essa metodologia geralmente é indicada para projetos que não possuem padrão de repetição, com atividades distintas entre si e fluxos mais variáveis.

Funciona bem em obras menores ou menos complexas, onde o volume de tarefas é reduzido e a atualização do cronograma é menos frequente. Em projetos com grande diversidade de serviços, o Gantt permite acompanhar o sequenciamento geral e visualizar interdependências de forma linear.

No entanto, conforme aumenta o número de tarefas, o gráfico pode se tornar menos claro e mais trabalhoso de atualizar — especialmente no canteiro, onde mudanças são comuns. Se você precisar fazer ajustes no cronograma físico-financeiro, o processo costuma ser lento e pouco visual, comprometendo a previsibilidade.

Além disso, a complexidade da leitura afasta equipes operacionais do planejamento, dificultando que elas compreendam o impacto de suas atividades no prazo global.

Em resumo, basicamente o Gantt é útil para obras sem repetição de etapas e com baixa necessidade de sincronização contínua entre frentes de trabalho, mas perde eficiência quando aplicado a projetos repetitivos e de grande escala.

Quando usar a Linha de Balanço (LOB)

A Linha de Balanço, por sua vez, é ideal para projetos com alto padrão de repetição, como torres residenciais, loteamentos e obras lineares. Como ela organiza o cronograma por localizações, mostra de forma visual o que precisa ser feito em cada ponto da obra e no momento exato, permitindo que equipes diferentes trabalhem de forma sincronizada.

Essa técnica simplifica a interpretação do planejamento, aproximando canteiro e escritório. Com ela, é possível identificar gargalos, períodos de ociosidade e interferências antes que causem atrasos. Além disso, a inclinação das linhas revela o ritmo de produção de cada serviço, facilitando ajustes imediatos.

Assim como diz Leonardo Kock Adriano, fundador e diretor da Cartesian Engenharia, que já utiliza a LOB ao invés da metodologia de Gantt:

A Linha de Balanço é uma ferramenta de planejamento que considera várias características da filosofia Lean Construction. Ao adotá-la, as tarefas do cronograma da obra seguem fluxos de produção definidos, buscando a eliminação do tempo ocioso entre as tarefas e, assim, assegurando a sincronicidade e redução da variabilidade de recursos (tanto de material quanto de mão de obra). Isso porque a Linha de Balanço demonstra visualmente e com transparência o tempo e espaço de cada pacote de tarefa”.

Como projetar sua obra com Linha de Balanço

Agora que você já descobriu quais são as principais características e as vantagens da Linha de Balanço, veja como colocar essa técnica em prática no seu projeto.

Para isso, siga o passo a passo:

1. Cronograma e expectativa de conclusão

Tudo começa com um cronograma da obra, separando as atividades a serem concluídas e as unidades de tempo, sejam dias, semanas ou meses. Cada atividade deve ter uma data de início e previsão de fim, com progresso definido a cada local, andar ou trecho.

Uma ferramenta que auxilia nessa etapa é a Estrutura Analítica do Projeto (EAP). Por meio dela, é feito um processo de subdivisão das entregas, que devem ser concluídas no período e de todos os componentes menores, para que possam ser facilmente gerenciáveis.

Além disso, é preciso determinar em qual sequência as atividades devem ser realizadas e o tempo de ciclo de cada uma, de acordo com a produtividade e o processo construtivo. Essa tarefa vai permitir que o planejamento seja conduzido conforme as dependências de cada fase.

BAIXE GRÁTIS: Planilha de Linha de Balanço 2.0

2. Ferramenta

Outro passo importante é utilizar as ferramentas certas para aplicar a técnica. O mais utilizado entre engenheiros e projetistas é o Excel, por ser semelhante ao plano cartesiano, com linhas e colunas.

Mas softwares específicos para criação da Linha de Balanço são a alternativa ideal, já que facilitam a atualização durante o sequenciamento das atividades. Além disso, na maioria das vezes, proporcionam conexão automatizada com outros sistemas da construtora, como os ERPs, consolidando os principais indicadores da obra em uma tela para tomada de decisão.

A Prevision é uma dessas soluções, pois otimiza o tempo gasto na execução da Linha de Balanço, ao tornar as horas de trabalho operacional em tempo estratégico para o negócio. A plataforma oferece agilidade para todos os profissionais do projeto e permite que o planejamento seja realizado em poucas horas. Além disso, o replanejamento do cronograma pode ser feito em minutos e as informações são atualizadas em tempo real.

A mobilidade é outro fator a ser considerado na escolha da ferramenta. A Prevision, por exemplo, pode ser usada no escritório e no canteiro de obras, com acesso via plataforma web ou aplicativo mobile. Assim, os profissionais da obra atualizam o sistema com os dados e o gestor consegue acessá-los em tempo real de onde estiver.

3. Aplicação

Com o cronograma de atividades e a ferramenta em mãos, o próximo passo é fazer a aplicação da metodologia, transformando-os em um planejamento detalhado e preciso de cada etapa da obra. O planejamento em LOB pode ser levado direto para o canteiro para controle e execução prática.

Dicas práticas para aplicar a Linha de Balanço com eficiência

No webinar “Planejamento estratégico e Linha de Balanço: benefícios na prática”, realizado pela Prevision, o especialista Renato Mariz, do Lean Institute Brasil, apresentou seis orientações essenciais para adotar a LOB com uma visão estratégica e alcançar melhores resultados no canteiro de obras.

São elas:

1. Aproveite a visão holística e implemente o fluxo contínuo

A Linha de Balanço oferece uma visão geral de todo o projeto, permitindo analisar a cadeia de valor, identificar pontos que agregam e localizar desperdícios. Essa visão é semelhante ao mapa de fluxo de valor no Lean Construction.

Com base nos marcos de entrega, é possível simular diferentes “trens” de serviços, ajustando o planejamento para manter o ritmo ideal (takt time) e garantir a continuidade das atividades. Essa abordagem é especialmente útil em obras de grande porte, que demandam um acompanhamento mais detalhado e visual.

2. Defina o menor tamanho de lote possível

Reduzir o tamanho dos lotes acelera o prazo de conclusão. Com equipes atuando em frentes menores e próximas, diminui-se o tempo de espera entre pavimentos e serviços. Em um caso citado por Renato, essa estratégia reduziu um prazo de 18 para 13,5 semanas, representando 25% de ganho.

Além da economia de tempo, trabalhar com lotes menores reduz custos indiretos, melhora a qualidade, pois problemas são detectados rapidamente, e permite otimizar o uso de profissionais e equipamentos.

3. Integre a Linha de Balanço a tecnologias com propósito definido

Ferramentas como BIM, realidade virtual e realidade aumentada podem potencializar a LOB, desde que aplicadas com um objetivo claro. A integração tecnológica deve gerar mais eficiência, fornecer dados atualizados e facilitar a análise de cenários, ampliando os benefícios da metodologia.

4. Envolva todas as partes interessadas

O sucesso da Linha de Balanço depende de manter todos conectados e alinhados: mestres de obra, fornecedores, terceiros e clientes. Envolver essas pessoas nas decisões e simulações aumenta o comprometimento e a assertividade das escolhas. Com a Prevision, por exemplo, é possível simular cenários ao vivo e decidir coletivamente a melhor solução.

5. Cuide da saúde financeira do projeto

A Linha de Balanço, quando integrada ao fluxo de caixa, evita que a obra entre no “modo caça à medição”, focando apenas na execução de tarefas para liberar pagamentos. O ideal é manter um fluxo de caixa saudável, previsível e coerente com o avanço físico, prevendo ajustes em caso de desvios e negociando formas de pagamento adequadas já no início do projeto.

6. Conecte a Linha de Balanço à abordagem situacional

A abordagem situacional consiste em identificar rapidamente qual problema precisa ser resolvido e agir antes que ele se agrave. Na LOB, isso significa detectar atividades com baixo desempenho e simular alternativas antes de executá-las, evitando retrabalhos.

Seguindo essas seis diretrizes, a Linha de Balanço se transforma em um instrumento estratégico que integra planejamento, execução e tomada de decisão, garantindo previsibilidade, produtividade e resultados superiores na obra.

Como analisar a Linha de Balanço na prática

O uso da Linha de Balanço (LOB) vai muito além de elaborar o gráfico: é no acompanhamento e na interpretação contínua que essa metodologia mostra seu verdadeiro valor, especialmente no canteiro de obras.

O primeiro passo é analisar cada pacote de trabalho, verificando o sequenciamento e o ritmo de execução no ciclo da obra. Essa leitura permite identificar gargalos na produção e pontos que exigem atenção antes que comprometam o cronograma.

Após validar as informações, é recomendado segmentar a análise para um horizonte de médio prazo, eliminando todas as restrições para o início de cada tarefa. Isso garante que, no curto prazo (por exemplo, na programação semanal), seja possível executar todas as atividades previstas de forma realista e coordenada.

Quando o gestor consolida os três níveis de planejamento da obra (longo, médio e curto prazo), a produção se torna mais segura e o controle de prazos mais efetivo. Isso também melhora o Percentual de Planejamento Concluído (PPC), um dos principais indicadores de desempenho no Lean Construction.

Como atualizar e reprogramar a Linha de Balanço

Com a técnica de Linha de Balanço, é possível visualizar claramente as falhas no cronograma. Isso permite que elas sejam corrigidas rapidamente por meio do balanceamento das linhas. Ele deve ser feito por meio do deslocamento de uma reta, para frente ou para trás na linha do tempo, para que não haja interrupções.

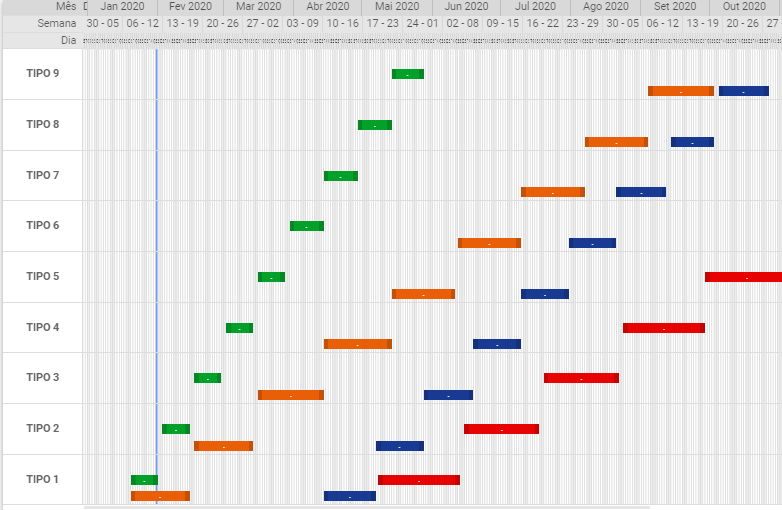

Em serviços com relação de dependência, a LOB auxilia a ordenar com eficiência as atividades. Um exemplo é a pintura, que só é feita depois que o reboco estiver pronto.

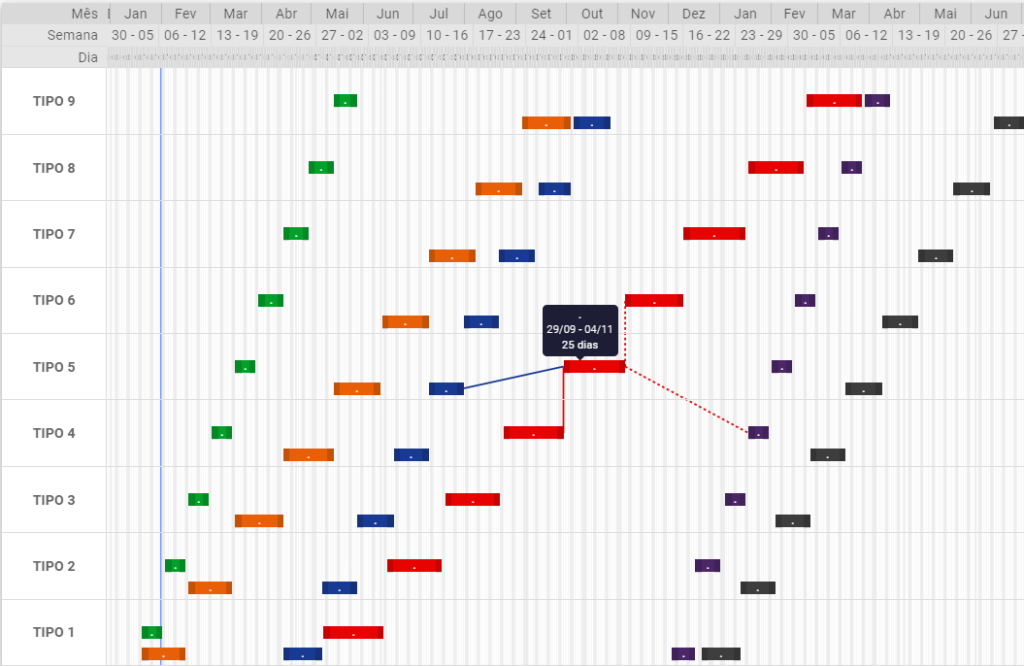

Imagem de um cronograma de projetos com destaque para a reprogramação na linha de balanço, mostrando fases e tarefas em diferentes etapas e cores.
Reprogramação na Linha de Balanço da Prevision

Seguindo dessa forma, você terá uma lógica de execução dos serviços no projeto. Voltando para o exemplo que citamos, será possível descobrir exatamente qual a data correta para iniciar a pintura de forma que a equipe não fique nenhum dia ociosa, aguardando a finalização do reboco.

Como a Linha de Balanço é aplicada na Prevision

Como você viu, a aplicação da Linha de Balanço pela Prevision vai além de criar um cronograma visual: ela atua diretamente na resolução de dores operacionais e estratégicas da gestão de obras, conectando planejamento, execução e finanças em um único ambiente.

Vamos ver algumas outras vantagens dessa conexão.

Integração com o financeiro e ERP

A Prevision conecta o cronograma físico ao fluxo de caixa, permitindo acompanhar o previsto x realizado e entender o impacto financeiro de cada mudança. Com essa integração, desvios são identificados em tempo real, possibilitando ajustes antes que causem estouros de orçamento ou atrasos.

Além disso, facilita negociações com fornecedores e empreiteiros, oferecendo dados claros sobre o status da obra.

Colaboração e comunicação entre setores

O cronograma em Linha de Balanço é altamente visual e intuitivo, permitindo que equipes de obra, planejamento e suprimentos trabalhem de forma alinhada. A clareza na visualização do ritmo de produção, gargalos e demandas permite antecipar compras e evitar ociosidade.

Agilidade no replanejamento e simulação de cenários

Alterar o cronograma deixa de ser um processo complexo: na Prevision, cenários alternativos são criados em minutos, com análise instantânea de impactos. Isso garante mais rapidez na apresentação de planos de ação para diretoria e investidores, com apoio do recurso de caminho crítico para priorizar atividades decisivas.

Economia de tempo operacional

O lançamento de novos cronogramas ou a comparação de métodos executivos é feito em poucas horas com base no macrofluxo da obra, liberando tempo para análises estratégicas. Estudos de caso mostram obras sendo estruturadas integralmente em uma tarde, algo inviável em ferramentas tradicionais como o MS Project.

Planejamento estruturado e previsível

A Prevision organiza o planejamento em longo, médio e curto prazo, trazendo maior tranquilidade e controle sobre as próximas etapas. Dashboards visuais e automáticos substituem planilhas manuais, acelerando a análise de métricas e melhorando a tomada de decisão.

Alinhamento entre canteiro e escritório

As informações são atualizadas em tempo real e acessíveis a todos, garantindo que as equipes estejam sincronizadas com o plano. Isso resulta em redução de retrabalhos e melhorias expressivas em indicadores como o Percentual de Planejamento Concluído (PPC) e produtividade média semanal.

Por meio desse conjunto de funcionalidades, a Prevision transforma a Linha de Balanço em uma solução estratégica, integrando pessoas, processos e dados para entregar mais eficiência, previsibilidade e lucro nas obras.

Conclusão

Como vimos, a ideia de utilizar a Linha de Balanço na obra é fazer com que todos tenham uma visão mais completa sobre os processos e um controle maior sobre as atividades. Isso garante que falhas, desperdícios e atrasos sejam evitados.

Além disso, as informações são armazenadas para que, em um novo projeto, o gestor consiga dimensionar as atividades e identificar possíveis necessidades e desafios da obra logo no início.

Esses benefícios fazem com que os processos se tornem cada vez melhores e eficientes, otimizando as entregas e aumentando a vantagem competitiva do negócio no mercado. Nesse aspecto, o uso de uma ferramenta tecnológica e automatizada será fundamental para alcançar todas as vantagens e potencializar os resultados do projeto.

Quer saber mais sobre a Linha de Balanço, suas aplicações na obra e como a sua construtora pode melhorar os processos utilizando essa técnica?
