• O Cronograma Gantt na Construção Civil é uma ferramenta essencial para visualizar as atividades do processo construtivo ao longo do tempo.
  • É uma ferramenta popular e democrática, facilmente interpretada pela equipe de engenharia e arquitetura, permitindo identificar atrasos e ajustar a programação.
  • Pode ser criado manualmente, em ferramentas como Excel e MS Project, ou em ferramentas especializadas, como o Gantt da Prevision, com integração de Inteligência Artificial.

O gráfico de Gantt ou cronograma Gantt é o método de programação de atividades mais utilizado na construção civil. Sua estrutura é simples: atividades no eixo vertical, linha do tempo no eixo horizontal e barras horizontais que representam o início, a duração e o término de cada serviço.

Essa simplicidade é o que torna o diagrama de Gantt tão disseminado, sendo lido com facilidade tanto pela equipe de engenharia quanto pelas equipes de produção no canteiro.

Além da visualização, o cronograma Gantt permite identificar rapidamente atrasos, ajustar a programação antes que os impactos se acumulem e, em versões mais completas, determinar o caminho crítico do projeto: a sequência de atividades cujo atraso compromete diretamente o prazo final da obra.

Este conteúdo explica o que é o gráfico de Gantt, como montar um cronograma passo a passo, quais ferramentas usar e quando o Gantt não é a melhor opção.

👉 Planeje sua obra com o Cronograma em Gantt pensado para a Construção Civil

O que é o gráfico de Gantt?

O gráfico de Gantt é uma representação bidimensional do cronograma de um projeto. No eixo vertical estão listadas as atividades ou fases da obra, na sequência em que são executadas. No eixo horizontal está a linha do tempo. Cada atividade é representada por uma barra horizontal cujo comprimento corresponde à sua duração, com a extremidade esquerda indicando o início e a direita o término.

A posição de cada barra na linha do tempo depende de dois fatores: a data programada para o início da atividade e as dependências em relação a outras atividades. Em uma obra de edifício, por exemplo, a execução das estruturas só pode começar após a conclusão das fundações. No gráfico, isso aparece como a barra de estruturas deslocada para a direita, alinhada ao término da barra de fundações.

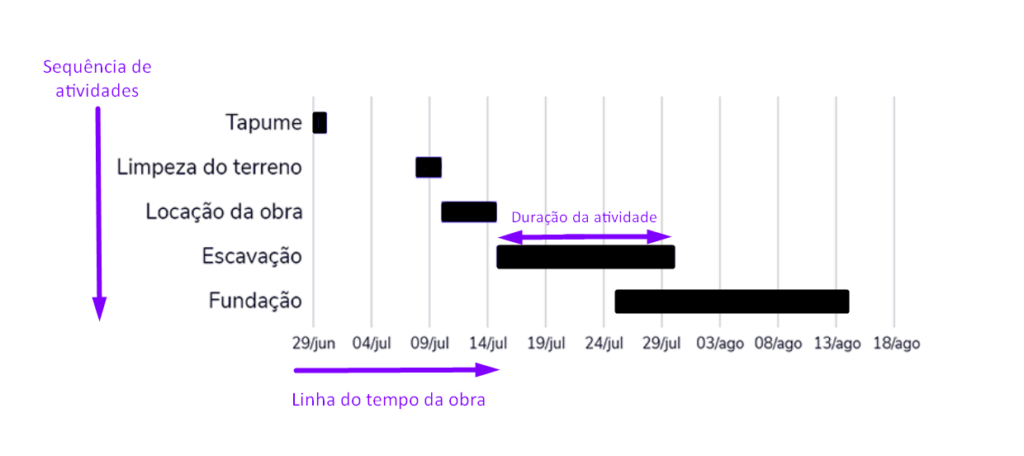

Cronograma de gantt simplificado

Gráfico de Gantt, cronograma Gantt e diagrama de Gantt são a mesma coisa?

Antes de continuarmos com as explicações mais técnicas sobre essa ferramenta, uma curiosidade. Muitos profissionais e estudantes de engenharia e arquitetura, quando escrevem textos técnicos, ficam com dúvida se, do ponto de vista terminológico, existe alguma diferença entre gráfico de Gantt, Cronograma Gantt e diagrama de Gantt: o que é perfeitamente justificável, afinal, ambas são muito usadas na linguagem coloquial.

E, de fato, não há diferença. As duas formas podem ser empregadas de forma intercambiável, sendo amplamente encontradas em trabalhos científicos sérios.

Para que serve o gráfico de Gantt na construção civil?

O gráfico de Gantt encontrou ampla aplicação em diversos níveis de planejamento da construção civil porque resolve um problema concreto de gestão: coordenar múltiplas equipes e prestadores de serviços que trabalham em sequência ou em paralelo, com impacto direto entre si.

Sem um cronograma visual integrado, atrasos em uma frente de trabalho se propagam para as seguintes sem que a equipe de gestão consiga antecipar o impacto. O gráfico de Gantt torna esse impacto visível antes que ele ocorra.

Usos principais na gestão de obras:

  • Visualização completa do cronograma, com todas as atividades e seus prazos em um único documento
  • Identificação de dependências entre atividades, evitando que frentes de trabalho sejam mobilizadas antes dos pré-requisitos estarem concluídos
  • Acompanhamento do progresso físico da obra em relação ao planejado
  • Planejamento de suprimentos, indicando os momentos ideais para compra e entrega de materiais
  • Base para elaboração do cronograma físico-financeiro, associando prazos a desembolsos
  • Comunicação com clientes e stakeholders, que conseguem entender o andamento da obra sem precisar interpretar documentos técnicos
  • Controle de custos, associando prazos a cada atividade e tornando mais previsível o fluxo de caixa da obra.

🎁 Baixe grátis: Planilha de Planejamento de Obras 3.0: Cronograma de Gantt

Gráfico de Gantt em projetos simples

Em obras de menor porte, como a construção de uma casa unifamiliar ou uma reforma, o gráfico de Gantt se destaca como uma ferramenta flexível e acessível. Além de guiar a equipe de obra e viabilizar adaptações rápidas no cronograma em caso de imprevistos, a simplicidade visual também facilita o engajamento do cliente, que pode acompanhar o progresso e entender as fases do projeto, mesmo sem conhecimento técnico.

Além disso, o Cronograma Gantt serve de apoio ao planejamento de suprimentos e na logística da obra, indicando os momentos ideais para a programação de compras e entregas de materiais. Também serve como uma ferramenta de controle de qualidade, indicando marcos para inspeções entre as etapas da obra.

Gráfico de Gantt em projetos complexos

O cronograma Gantt também ajuda a visualizar as grandes etapas de uma obra complexa, como a construção de um edifício comercial. Tome como exemplo a instalação de um sistema de ar-condicionado central, que tem várias interfaces:

  • Instalações elétricas;
  • Instalações hidráulicas;
  • Forros;
  • Cabos de telecomunicação etc.

Quando lançamos o cronograma integrado de execução destas etapas em um gráfico único, conseguimos antecipar possíveis atrasos e evitar impactos em cadeia ao longo da obra.

No entanto, em algumas situações o diagrama de Gantt pode não ser o mais indicado. Em obras com padrões de repetição, por exemplo (como construções de casas padronizadas ou edifícios com pavimentos-tipo), ferramentas como a Linha de Balanço (LOB) são mais adequadas para o planejamento e o acompanhamento dos trabalhos.

Veja também: Gantt em software online: conheça a solução com IA da Prevision

Quais são os elementos do gráfico de Gantt?

O gráfico de Gantt é composto por cinco elementos que, combinados, constroem a leitura completa do cronograma. Entender o papel de cada um é necessário antes de montar o primeiro cronograma, porque um erro de configuração em qualquer desses componentes, como uma dependência incorreta ou uma duração superestimada, distorce o planejamento inteiro.

Tarefas

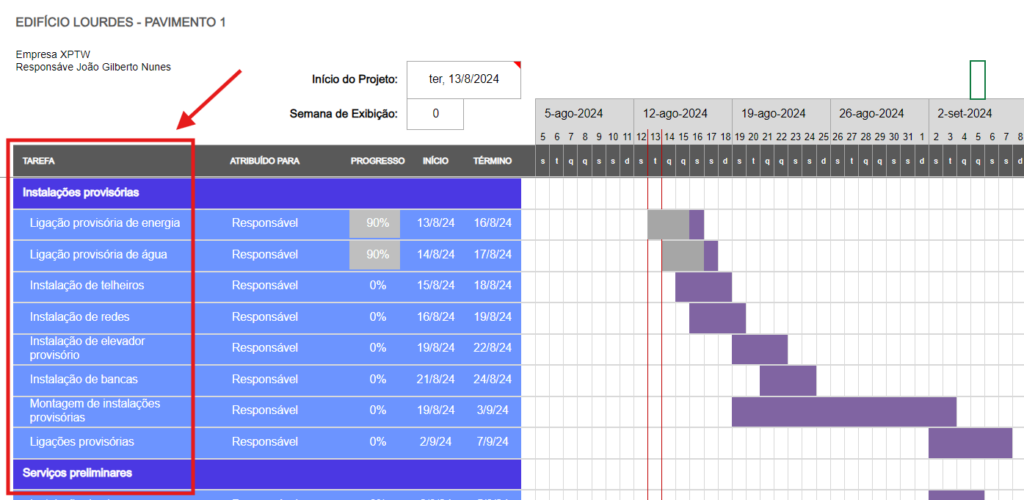

As tarefas representam as atividades individuais que precisam ser executadas para a conclusão de um projeto. No Gráfico de Gantt, cada tarefa é representada por uma barra horizontal. A função das tarefas é indicar claramente o que precisa ser feito, quem é o responsável e quando a atividade deve começar e terminar. Elas são a base do cronograma, e sua organização lógica é crucial para o sucesso do projeto.

Componentes de um gráfico de Gantt: tarefas

Duração

duração é o tempo estimado necessário para a conclusão de cada tarefa. No gráfico de Gantt, a duração é visualizada pelo comprimento da barra horizontal correspondente à tarefa, que se estende ao longo da linha do tempo. Monitorar as durações permite aos gestores garantir que as tarefas estão sendo realizadas dentro do prazo previsto, evitando atrasos no projeto como um todo.

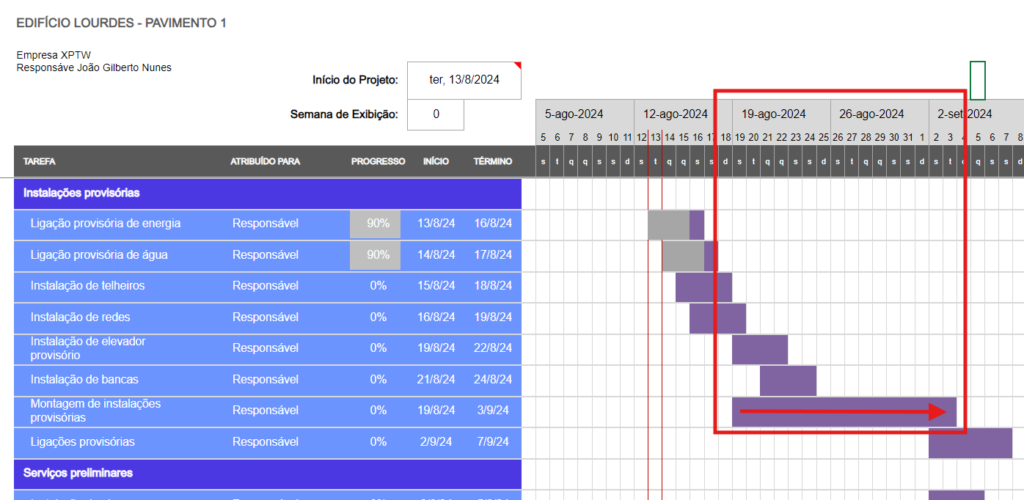

Componentes de um gráfico de Gantt: duração

Dependências

As dependências mostram como as tarefas estão interligadas. Algumas atividades só podem começar após a conclusão de outras. No Gráfico de Gantt, as dependências são representadas por linhas que conectam as extremidades das barras das tarefas relacionadas. Entender essas interdependências é fundamental para evitar gargalos e garantir que o projeto progrida de forma ordenada. Existem 4 tipos de dependências:

Tipo Sigla Descrição Exemplo
Término para início TI A atividade B só começa quando A termina Estrutura começa após fundação concluída
Término para término TT A atividade B só termina quando A termina Tarefas que precisam ser finalizadas simultaneamente
Início para início II Duas atividades podem começar ao mesmo tempo Instalações elétricas e hidráulicas em paralelo
Início para término IT A atividade B só termina quando A começa Caso menos comum na construção civil

Marcos

Os marcos são pontos específicos no cronograma que indicam eventos significativos ou o término de uma fase importante do projeto. Eles são representados por símbolos, como losangos, ao longo da linha do tempo. Marcos não têm duração, mas são essenciais para medir o progresso e celebrar a conclusão de etapas críticas, ajudando a manter a equipe motivada e o projeto no caminho certo.

Linha do tempo

A linha do tempo é o eixo horizontal do Gráfico de Gantt, que representa o período total do projeto, dividido em dias, semanas ou meses, conforme necessário. Todos os elementos (tarefas, durações, dependências e marcos) são posicionados ao longo da linha do tempo, permitindo visão abrangente de todo o projeto, o que facilita o monitoramento contínuo e a realização de ajustes conforme o progresso avança.

Componentes do gráfico de Gantt: linha do tempo

Como montar um cronograma Gantt: passo a passo

A elaboração do cronograma Gantt é parte do processo de planejamento descrito no PMBOK (Project Management Body of Knowledge), referência do PMI para gerenciamento de projetos. O gráfico é o resultado de uma sequência de etapas que começa no escopo e termina na plotagem do cronograma.

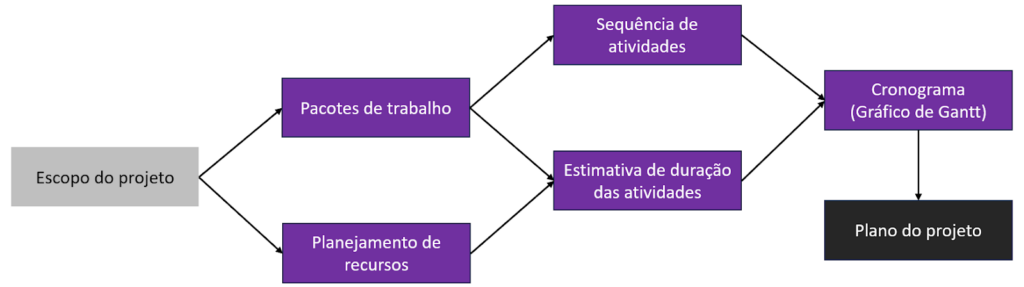

etapas do cronograma de gantt

1. Definir o escopo do projeto

O planejamento depende de informações consolidadas sobre o empreendimento:

  • Anteprojeto: volumetria, geometria e espaço disponível para o canteiro
  • Prazos finais e intermediários: datas de entrega previstas em contrato
  • Orçamento disponível: o investimento total define o ritmo de execução e as tecnologias aplicáveis

Obras com prazos apertados podem exigir mais equipes e equipamentos, o que aumenta o custo. Se o orçamento for limitado, pode ser necessário renegociar prazos. Essas decisões precisam estar tomadas antes de iniciar o planejamento detalhado.

2. Elaborar a Estrutura Analítica do Projeto (EAP)

A EAP segmenta o projeto em partes hierarquizadas: as grandes fases no topo e os pacotes de trabalho nos níveis inferiores. Para uma obra de edifício, as fases podem ser serviços preliminares, fundação, estrutura, alvenaria, instalações e acabamentos. Cada fase é detalhada nos seus pacotes: dentro de fundação, por exemplo, os pacotes seriam escavação, execução de estacas e concretagem dos blocos.

A EAP garante que nenhuma atividade relevante fique fora do cronograma. Ela também serve de base para a EAP de orçamento, que associa custo a cada pacote de trabalho.

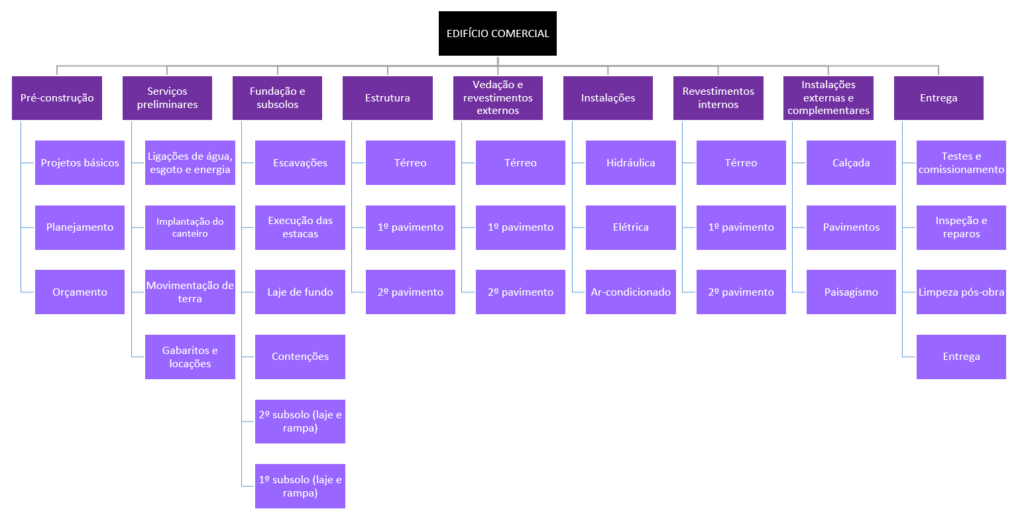

Exemplo de EAP de um edifício comercial - cronograma de gantt Prevision

3. Sequenciar as atividades

Com a lista de atividades definida, o próximo passo é determinar a ordem de execução e as dependências entre elas. Essa etapa exige conhecimento técnico dos processos construtivos: atividades que impõem interdições no canteiro, como a instalação de painéis de fachada, precisam ser posicionadas com cuidado para não bloquear outras frentes de trabalho.

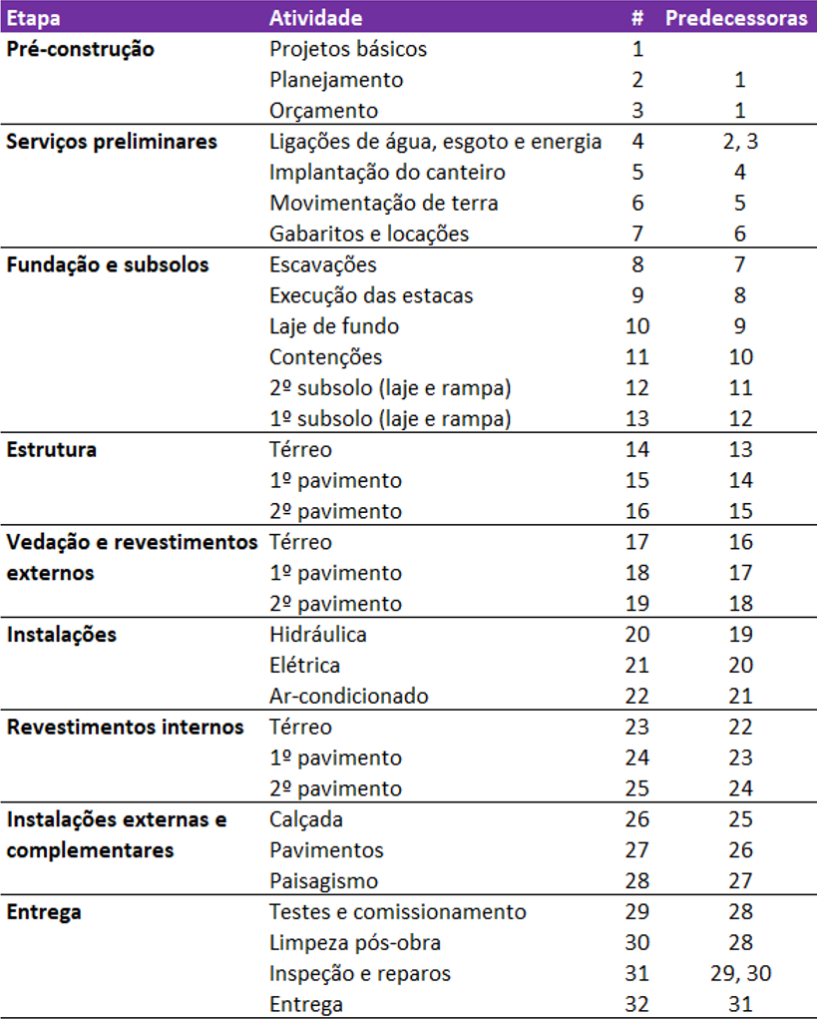

Sequenciamento de atividades no gráfico de gantt

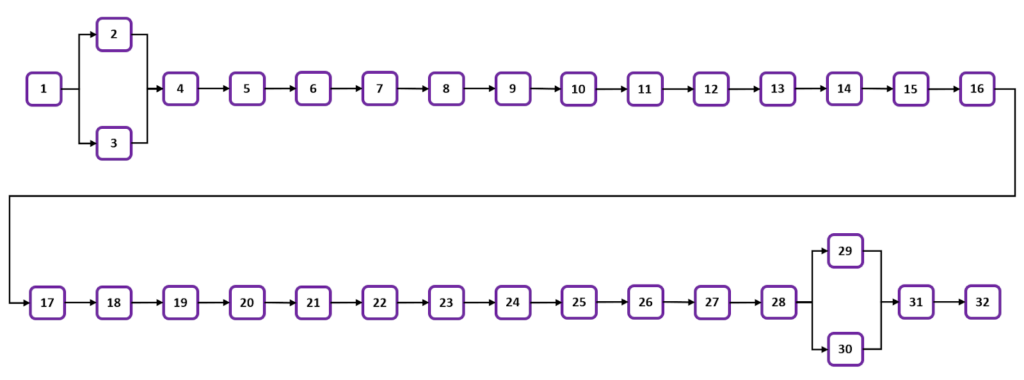

Exemplo de lista de atividades sequenciadas, com indicação das atividades predecessoras: essa etapa é bastante técnica e demanda conhecimento profundo dos processos construtivos. O planejador deve ter muito cuidado, por exemplo, com atividades que exigem interdições totais ou parciais do canteiro e interferem em outras frentes de trabalho, como a instalação de painéis de fachada.

Exemplo de lista de atividades sequenciadas, com indicação das atividades predecessoras Cronograma Gantt

4. Estimar duração e planejar recursos

A duração de uma atividade e os recursos necessários para executá-la são interdependentes. Aumentar o número de trabalhadores na concretagem de uma laje reduz o tempo de execução. No entanto, o tempo de cura do concreto não é reduzido com mais equipe: esse fator precisa ser considerado como uma restrição fixa no cronograma.

Planejamento de recursos e estimativa de duração das atividades cronograma gantt

As abordagens mais comuns para estimar duração são:

  • Opinião especializada: profissionais com experiência em obras similares fornecem as estimativas
  • Estimativa análoga: usa dados de projetos anteriores semelhantes como referência
  • Estimativa paramétrica: relaciona a duração a uma medida física, como área ou volume. Se revestir 100 m² leva 5 dias, revestir 60 m² leva 3 dias

O planejador precisa decidir se parte do prazo para calcular os recursos necessários, ou parte dos recursos disponíveis para calcular o prazo. As duas abordagens são válidas, mas a decisão precisa ser explícita.

estimativas com as aplicações de antecipações e atrasos (lags).

Planejamento dos recursos

A estimativa dos recursos do projeto deve considerar os seguintes aspectos:

  • Recursos humanos: Liste as equipes e profissionais necessários para cada fase. Por exemplo, a escavação pode exigir uma equipe de terraplanagem com operadores de escavadeira.
  • Materiais: inclua todos os materiais que precisam ser adquiridos ou alocados. No exemplo da escavação, isso pode incluir estacas de fundação, concreto, aço etc.
  • Equipamentos: Equipamentos como guindastes, betoneiras ou andaimes também devem ser programados.

Importante: embora o método de Gantt clássico não mostre a dimensão financeira do projeto, é importante levantar também os custos estimados para cada recurso, já que a informação será útil para a elaboração do cronograma físico-financeiro da obra

5. Montar a tabela do cronograma

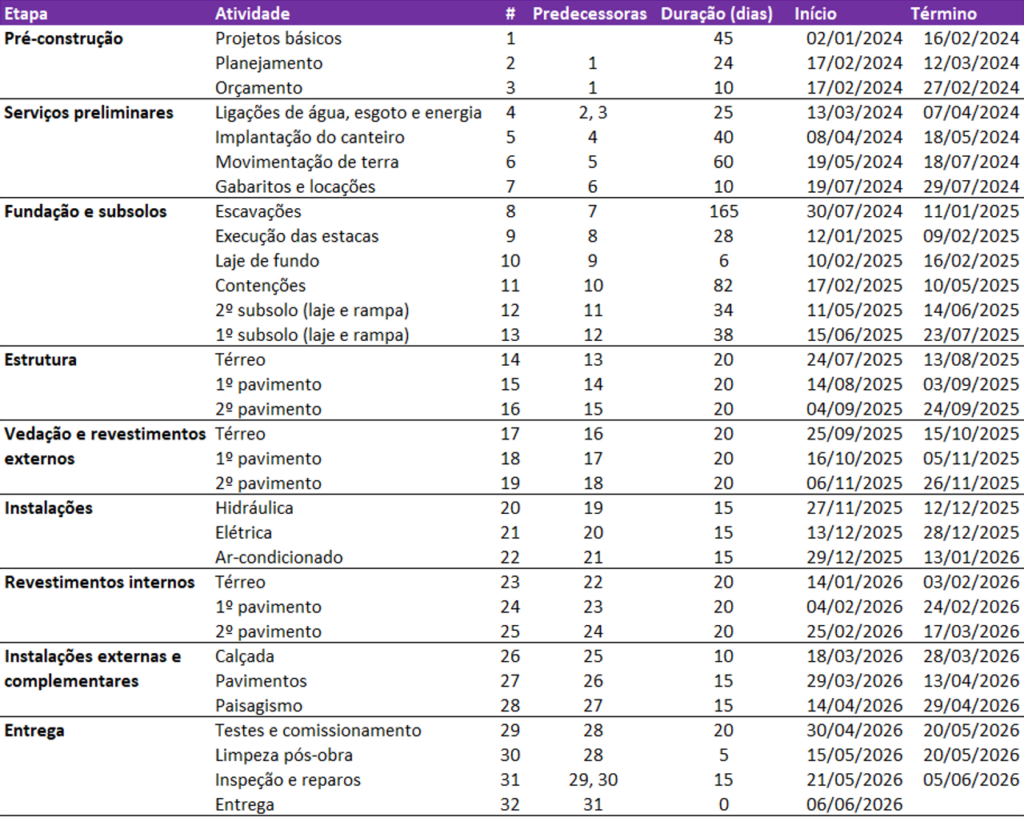

Com as atividades listadas, as dependências mapeadas e as durações estimadas, é possível consolidar o cronograma em uma tabela com: atividade, predecessoras, data de início, duração e data de término. Essa tabela é a base para a plotagem do gráfico.

Criação do gráfico de Gantt

6. Plotar o gráfico de Gantt

Com a tabela pronta, o gráfico é plotado com as atividades no eixo vertical e a linha do tempo no eixo horizontal. Cada atividade recebe uma barra começando na data de início e terminando na data de conclusão.

O gráfico de Gantt é um documento vivo: precisa ser revisado periodicamente e atualizado conforme o avanço real da obra, registrando o progresso de cada atividade em relação ao planejado.

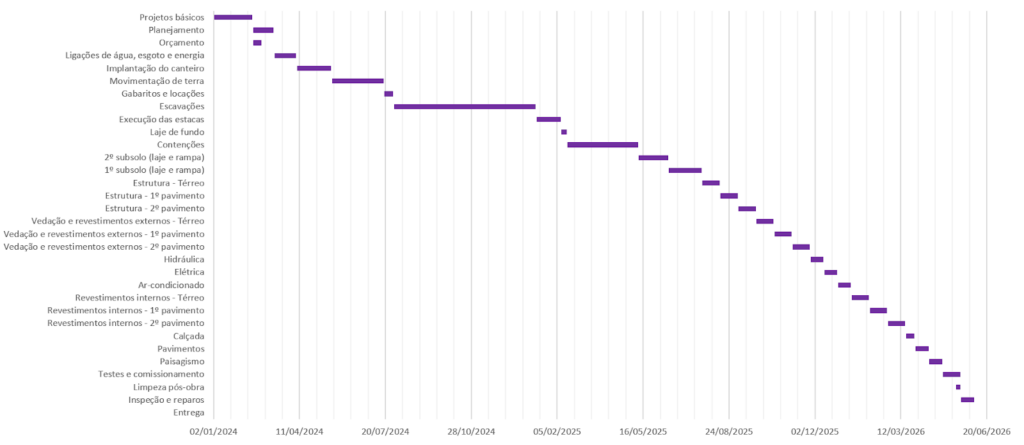

Plotagem do cronograma Gantt

👉 Planeje sua obra com o Cronograma em Gantt pensado para a Construção Civil

Exemplos práticos de gráfico de Gantt

O passo a passo anterior cobre a lógica de construção do cronograma. Os dois exemplos abaixo mostram como essa lógica se aplica na prática: um em um projeto de grande porte, onde o gráfico precisa conectar planejamento e controle financeiro, e outro em uma obra simples, onde o Excel é suficiente para começar.

Exemplo 1: edifício comercial

Em um edifício comercial, o gráfico de Gantt é usado para conectar a EAP com a execução. Cada pacote de trabalho, estrutura, alvenaria, instalações, forro, revestimentos, aparece como uma barra com duração definida. As dependências entre pacotes garantem que instalações elétricas e hidráulicas, por exemplo, só sejam iniciadas após a conclusão da etapa estrutural na laje correspondente.

Em sistemas de gestão modernos, o cronograma Gantt se integra à EAP de orçamento, permitindo monitorar em tempo real se o avanço físico da obra está alinhado com o custo planejado. Essa integração também permite rastrear marcos contratuais, os pontos de checagem que determinam medições e pagamentos.

Exemplo 2: obra simples no Excel

Em obras de menor porte ou para equipes que estão começando a usar o método, o gráfico de Gantt pode ser montado no Excel com uma tabela de três colunas: atividade, data de início e duração em dias. A partir dessa tabela, o gráfico de barras empilhadas do Excel gera a representação visual do cronograma.

A limitação do Excel é a ausência de recursos nativos para gerenciar dependências e atualizar automaticamente o cronograma quando uma atividade atrasa. Para obras com múltiplas frentes de trabalho e dependências complexas, ferramentas especializadas entregam mais controle com menos esforço manual.

Ferramentas para criar o cronograma Gantt

A escolha da ferramenta impacta diretamente a qualidade do planejamento e o esforço de atualização do cronograma ao longo da obra.

Excel e planilhas Ponto de entrada acessível para equipes que estão começando com o método. Permite montar o gráfico com barras empilhadas e é útil para validar a lógica do sequenciamento. A limitação está na atualização manual: qualquer alteração de data exige ajuste em cascata em todas as atividades dependentes, o que aumenta o risco de inconsistências.

MS Project Ferramenta consolidada de gerenciamento de projetos com suporte nativo a dependências, caminho crítico e nivelamento de recursos. Não foi desenvolvida especificamente para construção civil, o que exige adaptações para refletir a realidade do canteiro.

Software Gantt para construção civil Soluções desenvolvidas especificamente para o setor incorporam ao cronograma funcionalidades que ferramentas genéricas não oferecem: medição de obra por aplicativo, integração com orçamento, dashboards de avanço físico-financeiro e identificação automática do caminho crítico.

A Prevision é o software de planejamento de obras do ecossistema Sienge, com cronograma Gantt visual e dinâmico desenvolvido para construtoras. Entre os recursos disponíveis:

  • Cronograma Gantt com atualização em tempo real a partir dos dados coletados no canteiro
  • Medição de obra via aplicativo, eliminando a defasagem entre execução e registro
  • Importação de cronogramas em .mpp (MS Project) e orçamentos via Excel
  • Identificação do caminho crítico e dashboards de análise físico-financeira
  • Assistente de IA via WhatsApp para acesso rápido a informações do projeto

A Prevision é indicada para construtoras que precisam de controle de planejamento integrado ao canteiro, sem a complexidade de implantação de sistemas de grande porte.

Quando o Gantt não é a melhor opção?

O gráfico de Gantt é adequado para obras com baixa ou nenhuma repetição de atividades: edificações comerciais, obras de infraestrutura, casas unifamiliares e reformas. Nesses casos, o foco na gestão de dependências e no controle de prazos faz sentido.

Em obras com alto grau de repetição, como edifícios residenciais com pavimentos-tipo ou condomínios de casas padronizadas, a Linha de Balanço (LOB) é mais adequada. O LOB foca em garantir um ritmo de produção constante entre as equipes, otimizando o uso de recursos e evitando ociosidade. Em projetos com repetição, um Gantt com muitas atividades idênticas se torna visualmente extenso e dificulta a identificação rápida de problemas de fluxo.

Independentemente do método escolhido, o cronograma precisa ser complementado por indicadores de desempenho que monitoram o projeto sob outras perspectivas: Curva S, Índice de Desempenho de Prazo (IDP), Índice de Desempenho de Custo (IDC), Percentual de Planos Concluídos (PPC) e Índice de Remoção de Restrições (IRR).

💡 Leia também: Acompanhamento de obra: o que é, etapas e como melhorar prazo, custo e lucro

Perguntas frequentes sobre cronograma de Gantt

O que é o gráfico de Gantt?

É uma representação visual do cronograma de um projeto, com atividades no eixo vertical e a linha do tempo no eixo horizontal. Cada atividade é representada por uma barra horizontal cujo comprimento indica sua duração. Permite visualizar dependências entre atividades, identificar atrasos e acompanhar o progresso da obra.

Qual a diferença entre gráfico de Gantt, cronograma Gantt e diagrama de Gantt?

Nenhuma. Os três termos descrevem a mesma ferramenta e são usados de forma intercambiável na prática profissional e na literatura técnica.

Como fazer um gráfico de Gantt no Excel?

Monte uma tabela com três colunas: atividade, data de início e duração em dias. Use a função de gráfico de barras empilhadas para gerar a representação visual. As barras referentes à data de início ficam sem preenchimento, tornando-se invisíveis, e as barras de duração formam o cronograma. A limitação do Excel está na atualização manual de dependências quando atividades atrasam.

Qual a diferença entre Gantt e Linha de Balanço?

O Gantt é indicado para obras sem padrão de repetição, com foco no gerenciamento de dependências e prazos. A Linha de Balanço (LOB) é indicada para obras com alto grau de repetição, focando no ritmo de produção constante entre equipes. O Gantt responde ao “o que e quando fazer”; a LOB otimiza o ritmo e o fluxo de execução.

Existe software Gantt específico para construção civil?

Sim. Soluções como a Prevision Planejamento de Obras foram desenvolvidas para atender às especificidades do setor: medição de obra integrada ao cronograma, importação de cronogramas do MS Project, dashboards físico-financeiros e identificação do caminho crítico. Ferramentas genéricas como Excel e MS Project exigem adaptações para refletir a realidade do canteiro.

O Gantt funciona para qualquer tipo de obra?

Para obras sem repetição de atividades, sim. Para obras com alto grau de repetição, como edifícios residenciais com pavimentos-tipo, a Linha de Balanço é mais eficiente porque gerencia o ritmo de produção entre equipes, o que o Gantt não faz de forma visual adequada.

Qual o melhor software de Gantt para construção civil?

A Prevision é o software de Gantt do ecossistema Sienge desenvolvido especificamente para a construção civil. Diferente de ferramentas genéricas como Excel e MS Project, ela integra cronograma, medição de obra via aplicativo e controle físico-financeiro em um único sistema, sem precisar de adaptações para refletir a realidade do canteiro.

Demonstração prevision - Planejamento de obras
Assuntos: Gantt Prevision
Izadora Scariot da Prevision
Izadora Scariot da Prevision

Engenheira Civil formada pela Universidade Federal de Santa Catarina, possui MBA em gerenciamento de obras e é apaixonada por tecnologia e planejamento de obras. Trabalhou durante 6 anos em obras residenciais e comerciais com planejamento e acompanhamento de custos. Atua como gerente executiva de Produto Prevision, solução do Ecossistema Sienge. Com mais de 10 anos de atuação no setor da construção civil, tem como missão impactar positivamente o setor através da tecnologia para gestão de obras.
